Obras de Aña Cuá avanzan a paso firme tras reactivación de las tareas

17 de julio, 2026

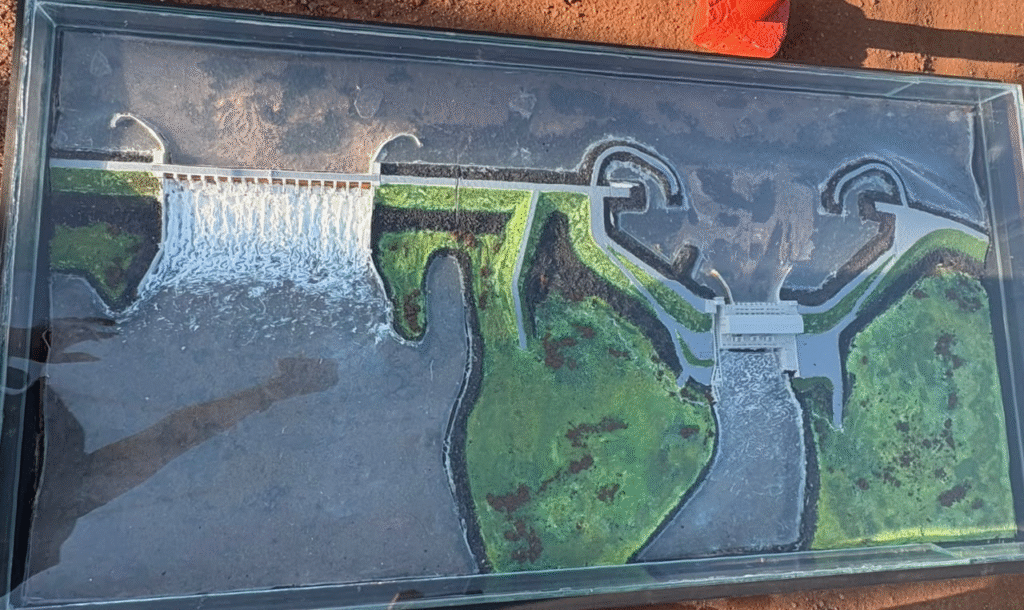

La Entidad Binacional Yacyretá (EBY) informó que las obras de maquinización del brazo Aña Cuá mantienen un avance sostenido desde la reanudación de los trabajos. La obra civil alcanzó una ejecución del 40,75 %, con tareas concentradas en la casa de máquinas, el vaciado de hormigones estructurales, la construcción de la pantalla de hormigón plástico y los frentes de trabajo en la zona de presas.

En paralelo, las obras electromecánicas registran un 76 % de avance general. Actualmente, los contratos atraviesan procesos administrativos que permitirán reactivar el montaje en talleres y dar continuidad a los trabajos en el área de construcción.

«El beneficio que esta obra va a dar a toda la ciudadanía es inmenso. Hoy en día la obra ya está dando bastante mano de obra a toda la región, ya sea el lado paraguayo y el lado argentino», señaló el Ing. Roque Mendoza.

espacio publicidad

La EBY destacó que el proyecto representa un aporte estratégico para la integración entre Paraguay y Argentina, además de fortalecer la soberanía energética de ambos países. Según el cronograma oficial, la primera unidad generadora entrará en servicio en julio de 2028, mientras que la operación comercial completa del complejo está prevista para 2029.
